世界最大规模新能源分布式调相机群在青海投运

国内资讯 (7008) 发布于:2022-01-24 17:48:56 更新于:2022-01-24 17:49:18 来自:人民网-青海频道
项目申报

人民网西宁1月23日电 (杨启红、王国栋、卢国强)1月23日,青海海南新能源基地最后3台新能源调相机完成168小时试运行后正式转入商业运行,标志着世界最大规模新能源分布式调相机群在青海全面建成投运,对未来国内其他大型清洁能源基地的建设、运行及外送消纳提供了成功示范,也为实现“双碳”目标开辟了全新路径。

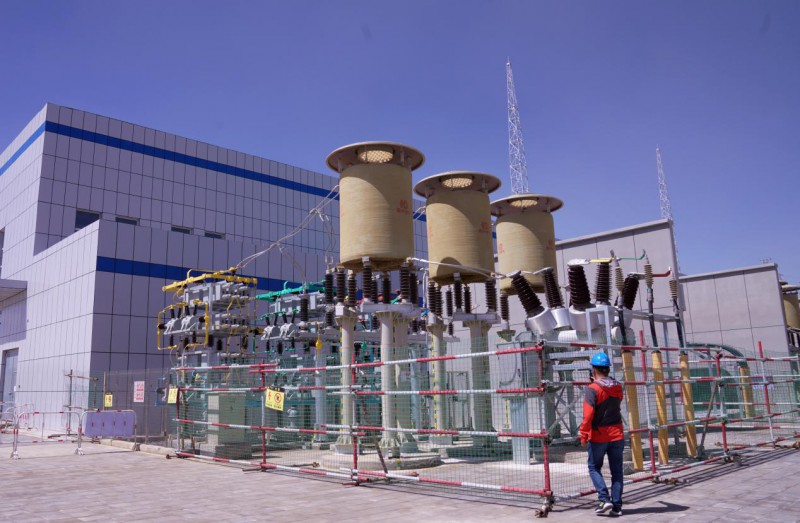

位于青海海南千万千瓦级新能源基地内的旭明330千伏汇集站

位于青海海南千万千瓦级新能源基地内的旭明330千伏汇集站,站内部署了5台分布式调相机。汪晓刚摄

此次建成投运的21台新能源分布式调相机群是世界首个、也是目前规模最大的新能源分布式调相机群。其中,21台调相机全部由我国自主研发生产,具有完全知识产权,具备动态性能好、过载能力强等优点,动态电压支撑能力较传统电机提升2倍,温升降低50%,过载能力大幅提升4.5倍,可在4000米高海拔地区运行,设备性能优越,运行稳定可靠。该调相机群投运后,可直接提升青海海南地区新能源外送能力350万千瓦,预计年均增发新能源电量70.2亿千瓦时,若全部输送至华中地区,年均可替代当地火电原煤318.9万吨,减排二氧化碳574.2万吨,经济效益良好,节能减排收益显著。

工作人员检查调相机厂房外与调相机配合使用的电容器运行情况

工作人员检查调相机厂房外与调相机配合使用的电容器运行情况。 王国栋摄

据了解,此次建成投运的21台新能源分布式调相机群是国家电网有限公司为解决大直流、高比例新能源电力系统安全问题,提升新能源基地输送能力实施落地的重要项目。2018年11月,世界首个新能源远距离输送大通道——±800千伏青海至河南特高压直流输电工程开工建设。受客观因素影响,该工程配套送出电源水电项目建设滞后,导致工程送端出现大直流、高比例新能源电力系统安全问题,极大制约了工程输送能力和近区新能源发电能力。

工作人员在厂房内检查调相机运行情况

工作人员在厂房内检查调相机运行情况。王国栋摄

据介绍,此前,4台大型调相机于2020年12月顺利投产,有效提升了青豫直流投产初期的输电能力。21台新能源分布式调相机群由国网青海电力统一组织推进,由国家电投黄河上游水电开发有限责任公司投资建设,并于2021年5月正式启动设备安装。期间,国网青海电力认真组织开展涉网验收、启动方案审定、涉网调试、并网试验及运行管理等工作,积极协调各方,全方位推进调相机群顺利并网。
